计划年底前完成!云浮这个省、市重点项目进展顺利→
发布时间: 2024-09-04 19:10
来源:云浮发布
浏览人数:-
【字号:
背景颜色:
分享到:

  目前,省、市重点项目——500千伏茂名博贺电厂3、4号机组项目接入系统工程项目,正在省内多个地市同步推进。其中,云浮段已完成铁塔基础36基,计划在今年底前完成全部铁塔基础施工。


  500千伏茂名博贺电厂3、4号机组项目接入系统工程,为博贺电厂3、4号机组电力送出通道,建成后可满足博贺电厂3、4号机组及粤西地区海上风电电力外送需求,保障珠西北片区电力供应,提高电网供电能力及供电可靠性。据了解,该项目云浮段建设内容包括500千伏云城站扩建2组500千伏线路高压并联电抗器,新建双回线路62.816千米。自2024年5月正式开工以来,进展顺利。

  南方电网广东云浮供电局项目管理中心相关负责人告诉记者:“目前变电部分的两组高压并联电抗器已就位,正在进行二次屏柜安装,下一步将与在建的500千伏云浮云城站同步开展调试工作。”

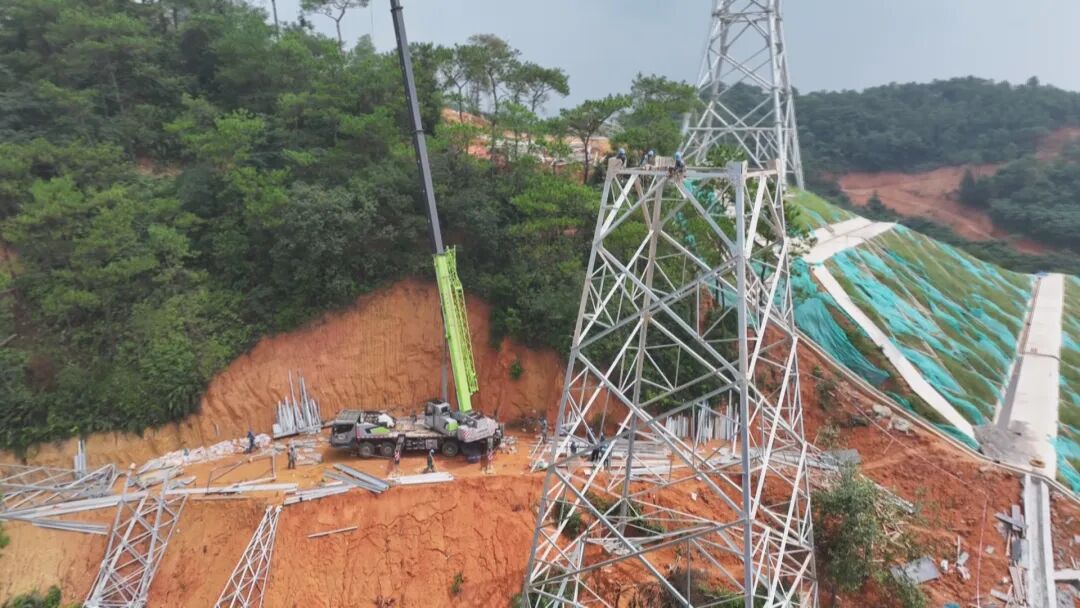

  据介绍,云浮段工程计划于2025年4月30日总体投产。当前,建设单位紧抓秋季施工黄金时机,合理落实施工生产计划,做好各项安全保障措施,积极推进工程建设。云浮段线路需新建铁塔共128塔基,目前铁塔基础已完成36基,完成率28.5%,进度可控在控。相关负责人表示,将于今年底前完成全部铁塔基础施工,并同步开展组塔和架线工作。




记者:梁佩珊 冯桂荣

编辑:彭玉静 陆致彤

校对:李慧敏
